您的位置: 首頁 > 新聞中心 > 基層動態 > 清水川能源圓滿完成 750kV西王寨線路接入工作
清水川能源圓滿完成 750kV西王寨線路接入工作
發布時間:2025-10-24 作者:清水川能源 撰稿:李沅,攝影:張榮
 清水川能源 撰稿:李沅,攝影:張榮 2025-10-24

10月19日,清水川能源750kV西王寨線路接入工作圓滿完成,該項工作是國網公司750kV西王寨線路建設的重要一環,待線路建成后能夠有效提升公司二、三期機組電力送出能力,為完成年度發電目標、服務區域電力保供打下堅實基礎。

此前公司二、三期機組通過清陜Ⅰ、Ⅱ線(同塔雙回)接入750kV系統送出電力,新增西王寨線路后,不僅能夠緩解原有線路的輸送壓力,提高二、三期四臺百萬機組的運行可靠性,更使四臺百萬機組具備同時滿負荷送出條件,有效解決電力送出受限的瓶頸問題。

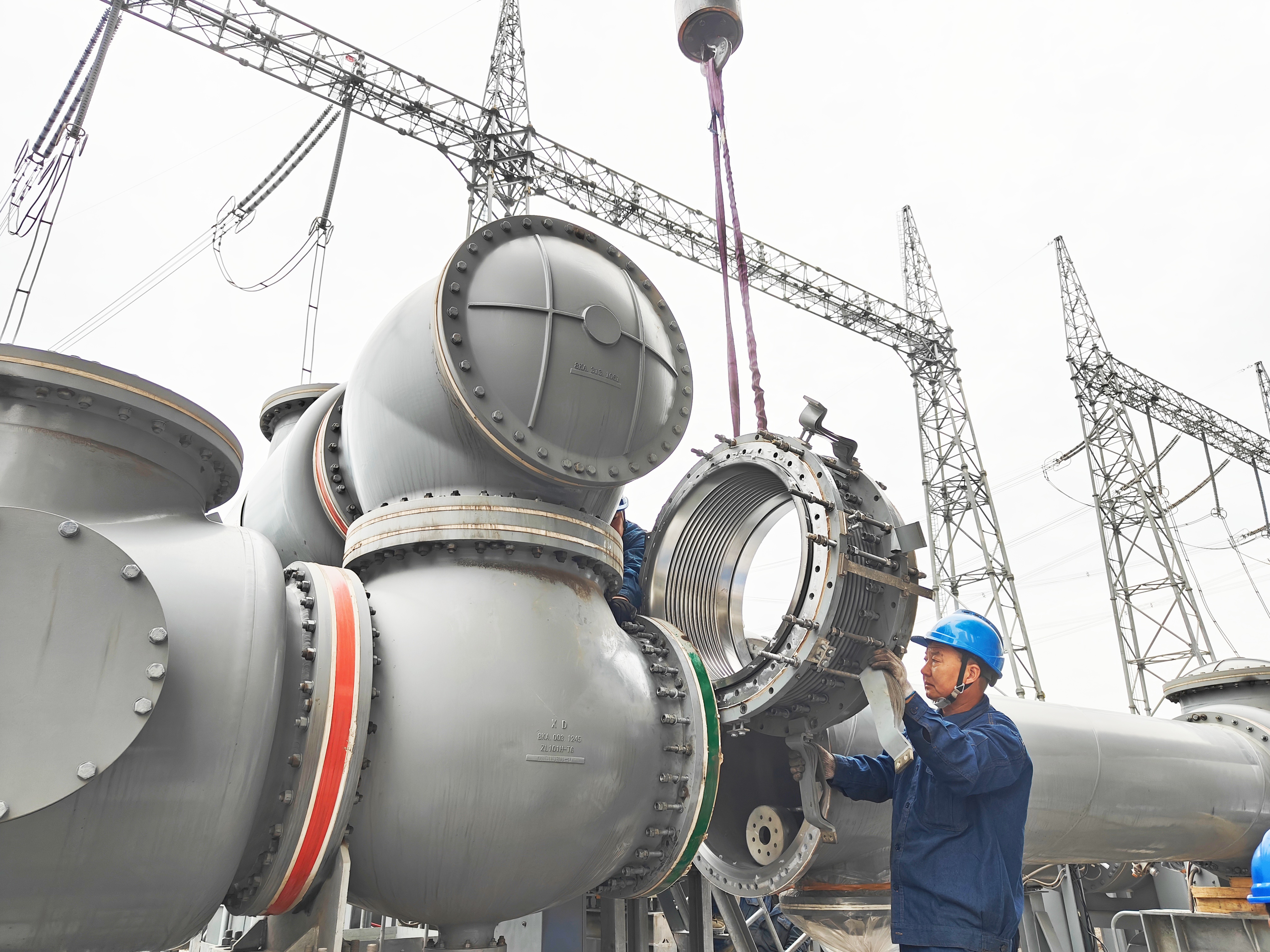

為期8天的晝夜奮戰中,公司堅持“安全第一、預防為主、綜合治理”的方針,精心編制“四措兩案”,細化施工方案,明確崗位職責,對施工風險進行全面辨識和評估,針對高空作業等高風險環節,制定專項安全措施和詳細事故應急預案,確保施工全過程安全可控。公司設備部電氣專業技術人員順利完成升壓站門型架耐張串搭接、7530開關Ⅱ母側CT更換等工作,克服新舊系統接口復雜、調試要求高等難題,新增西王寨線路保護A、B屏柜,安裝調試兩套線路保護裝置,新增兩套通信接口裝置,完成外部電纜、光纖的敷設及接線工作,確保所有保護裝置準確可靠投入運行。

清水川能源將繼續發揚精益求精的工匠精神和團結協作的優良作風,持續提升技術水平和管理能力,為保障能源安全和推動綠色發展貢獻更大力量。
