清水川能源:750kV清陜Ⅲ線貫通,破解百萬機組“輸出困局”
發布時間:2025-12-02 作者:清水川能源 李 亮、馬躍原、詹 望
 清水川能源 李 亮、馬躍原、詹 望 2025-12-02

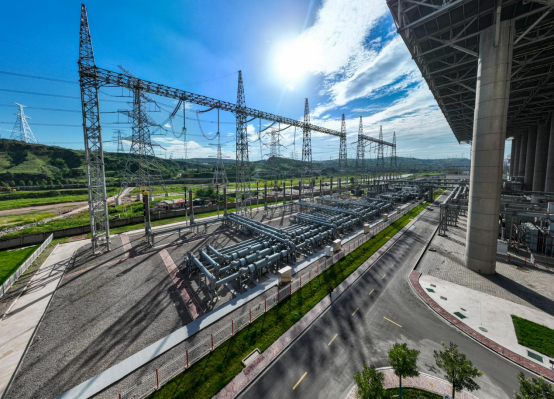

11月28日,清水川能源圓滿完成750kV清陜Ⅲ線線路貫通及帶電工作。這條連接清水川能源、西王寨電廠與陜北換流站的“能源大動脈”成功投運,徹底解決了該公司二、三期四臺百萬機組輸出受限難題,預計可釋放800MW出力,每年新增發電量約10億度,為能源保供注入強勁動力。

據悉,此前因西王寨電廠的出線工程主體部分尚未完工,清水川能源二、三期機組電力送出線路——750kV清陜Ⅰ線、Ⅱ線(同塔雙回)最高輸出功率負荷受限,直接制約上網電量和經濟效益。為破解這一發展瓶頸,清水川能源迅速組織研判,果斷決策貫通750kV清陜Ⅲ線。該公司主動對接西北網調,聯合國網陜西電力建設部、大唐西王寨電廠、西北電力設計院等多家單位,歷經多輪分析研討與實地勘察,綜合權衡施工難度、經濟性、協調效率及審批流程等關鍵因素,最終確定在西王寨電廠廠區內新建臨時終端塔,構建起“清水川能源——西王寨電廠——陜北換流站”的最優搭接路徑,為線路貫通奠定了堅實基礎。

路徑方案落定后,施工階段的挑戰接踵而至。該線路路徑地形復雜,其中跨越330kV清郝Ⅰ、Ⅱ線的施工任務尤為艱巨——若兩條線路同步停電,將直接影響生產及配套馮家塔煤礦的安全生產。對此,該公司技術團隊集思廣益、精準施策,量身制定《一、二期及煤礦臨時供電方案》,創新采用“三期——煤礦——一期”迂回供電模式,并將#4機組主變從升壓變改為降壓變倒送,成功破解了停電保供的主要難題。方案執行期間,該公司嚴格落實各項安全防控措施,同步搶抓停電窗口期,成功攻克系列技術難關,高效完成了330kV老舊繼電保護設備升級改造與7530斷路器電流互感器改造工作。所有作業均嚴守工期節點,既保質保量完工,又保持了“零差錯”安全紀錄,圓滿達成“停電不失廠用、停電不誤檢修”的雙重目標。

施工任務收官后,項目順利轉入啟動調試階段。清水川能源嚴格遵循《陜西電網750千伏陜清Ⅲ線啟動調試調度方案》要求,細致檢查試驗回路與相關安全措施,有序完成投切試驗、合環試驗等關鍵環節,CT 極性、相關保護差流等各項測試指標均顯示正常,完全滿足投運條件。11月28日18:31,隨著所有操作順利完成,750kV清陜Ⅲ線正式投入運行。

此次750kV清陜Ⅲ線的成功投運,不僅是清水川能源在能源保供領域的一次重要突破,更彰顯了企業主動擔當、攻堅克難的實干精神,為區域特高壓電網優化、能源結構升級提供了堅實支撐。
